2022年9月1日,隨著陜鼓海外余熱發電運維項目煉鐵余熱發電1#汽輪發電機組順利啟動并網發電轉入正式運行,2#汽輪發電機組的安裝收尾、設備調試及生產準備工作進度隨即如火如荼的開展起來。
根據用戶對項目節點的要求,陜鼓余熱運維項目經理常旭平緊急召開煉鐵余熱發電項目推進會(huì ),明確階段工作重心轉移至煉鐵余熱2號機組調試準備工作,強調所有參與人員要發揚“飛奪瀘定橋”的奮斗者精神,提高緊迫感,趕時間、搶進度、加強安全管控、保證調試質量,確保2#汽輪發電機組如期并網發電。
陜鼓余熱運維團隊一方面組織檢修員工對煉鐵余熱1#汽輪發電機組進行消缺,另一方面組織電氣、汽機專責工程師加快2#汽輪發電機組各項調試工作進度和機組啟動生產準備工作。

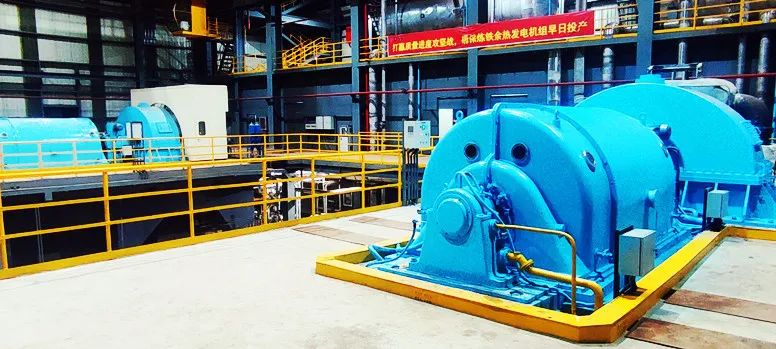

2022年9月21日,2#主變倒送電成功;9月23日,2#汽輪發電機組主蒸汽管道吹掃打靶合格通過驗收;9月24日,2#汽輪發電機組油質合格、油循環結束交由安裝單位汽輪機軸瓦翻瓦;9月28日,所有單機系統調試試驗合格;9月29日,2#汽輪發電機組電氣靜態實驗完成;9月30日,2號汽輪發電機組安裝竣工,陜鼓運維電氣高級工程師賈杰杰和汽機專工趙康永負責的試驗、調試和啟動準備工作同步完成,2號汽輪發電機組全面具備啟動條件。
當祖國和親人迎來國慶佳節,沉浸在普天同慶、闔家團聚的幸福和喜悅之中時,印尼余熱發電運維項目團隊全體成員在異鄉依然堅守崗位,有序開展各項工作,在繁忙和緊張中歡度國慶,祝福祖國。在大家的不懈努力下,2#汽輪發電機組一次性順利并網成功,得到了用戶的高度認可。
